8月26日,甘肃电气集团兰电股份为西北戈壁滩某高速公路项目交付的1000kW集装箱式柴油发电机组正式投运。同周内,国际动力巨头罗尔斯-罗伊斯、康明斯、卡特彼勒接连宣布深化在华本地产能布局。一场围绕“场景化交付能力”的产业竞速,正在2026年下半年悄然拉开帷幕。

需求侧的两端拉动,是这轮变化的核心动力。麦肯锡6月发布的报告预测,全球数据中心IT设备负载需求将从2025年的约82GW跃升至2030年的约220GW,其中AI相关需求占比近七成;国内高级数据中心柴油发电机组配置率已普遍达120%—150%,“N+1”到“2N+1”的冗余设计成为新标配。但机电工程实施周期仅5—6个月,而核心柴油发电机组主流供货周期却拉长至8—12个月——“交付能力”与“项目工期”成为当前最尖锐的矛盾。

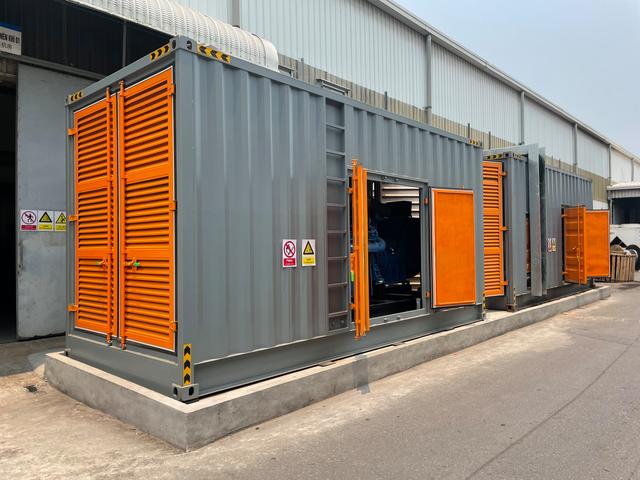

集装箱式柴油发电机组,正是为缓解这组矛盾而生。它将机组、燃油、控制、散热、消防、隔声系统集成于标准海运箱体,从下单到现场吊装接入的周期较传统分布式建设可压缩三至五成,并具备防尘、防沙、耐高低温的“出厂即用”特性。兰电股份此次交付的1000kW集装箱式机组搭载大功率动力平台,进气系统配备大流量多级空滤装置,能在风沙肆虐与极端温度交替环境下保持连续作业——这种场景化能力,正从公路、电力加速向数据中心场景延伸。
供给端因此迎来一轮分化。华源证券测算,今年全球柴油发电机组市场规模约226亿美元,对应约4.2万台需求;纯外资原装机组单台价格已突破300万元人民币。国内厂商潍柴、玉柴等凭借价格与交期优势,将国产替代率从2024年的不足20%快速推升至30%以上;国际品牌则转向“深化在华产能”,将更多中高功率机组、移动电源车、静音电站引入本地产线,交付周期较纯进口可压缩数周乃至数月。
从“抢产能”到“抢交付”,2026年下半年柴油发电机组行业的核心命题,已经从单纯比功率、比价格升级为一体化场景方案的系统比拼。对云南、贵州、广西等西南山区与边境工程用户而言,能在高湿、高海拔、远程条件下持续运行的成套机组方案,比单一产品参数更具实操价值——这也是行业从“卖设备”转向“卖能力”的真正起点。
